七星关区委宣传部:
我单位于2021年9月27日收到贵办转来的群众向“多彩贵州网”反映的“月亮湾违规装修”事项,经认真调查、核实,已办理完毕。现将办理情况报告如下:
一、群众主要诉求
主要诉求:1.未明确交房时间;2.房开提交了竣工资料,我局未办理,以及消防验收原因导致该项目延期交房;3.房开违规交房。
二、调查情况
经调查,一是我局相关工作人员已于2021年7月23日核查月亮湾一期竣工资料,并将核查情况书面告知施工单位要求整改,施工单位签收人高进来。截止目前,施工单位未提交整改后的竣工资料。
二是应该项目建设单位申请,我局于2021年3月4日、2021年9月14日分别对该项目消防工程开展技术服务,并已向建设单位、施工单位和监理单位书面反馈存在问题,2021年9月29日正在依申请开展第三次技术服务。因此该项目延期交房并不是如群众所说由于我局不作为、慢作为导致。

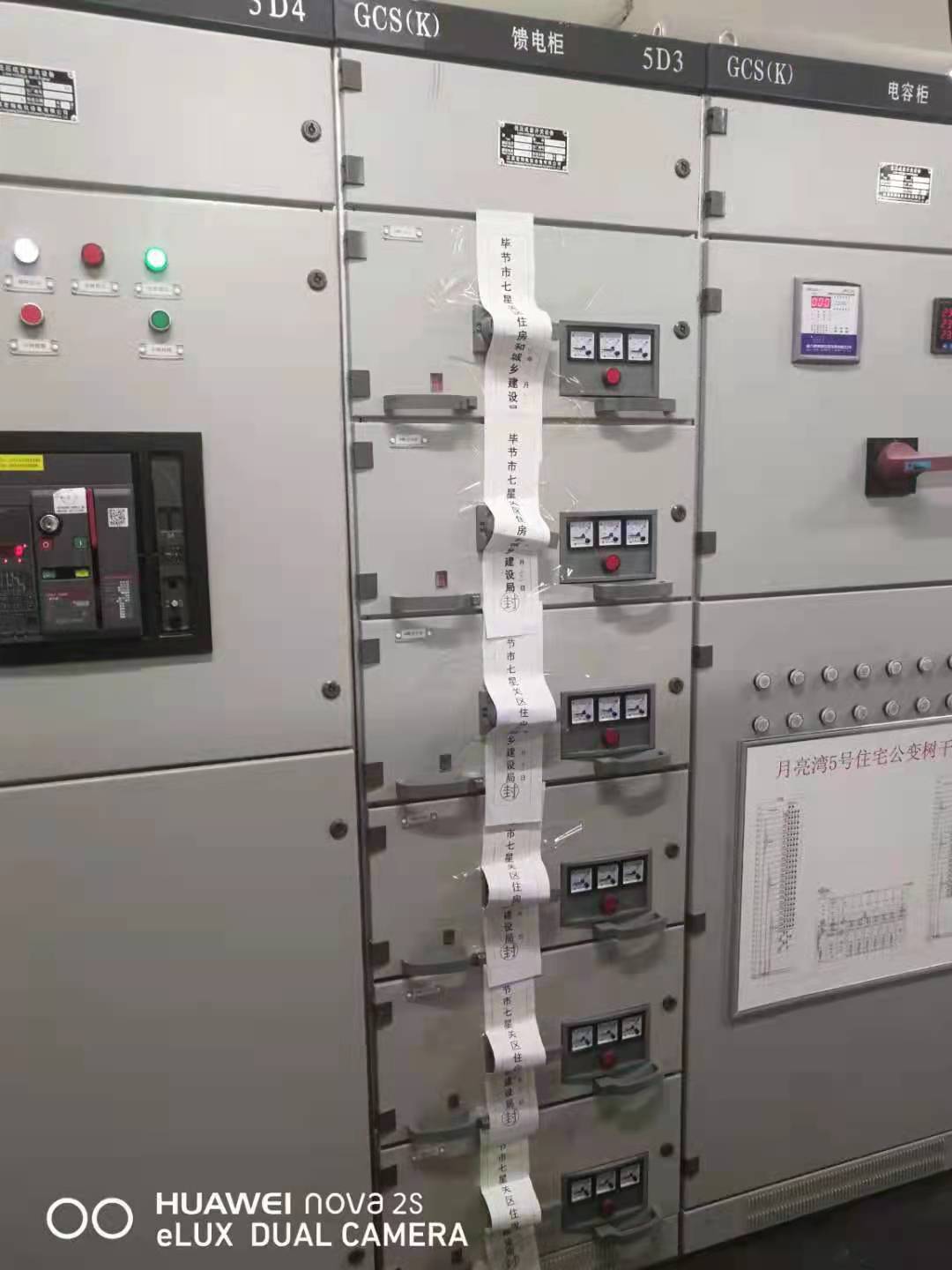

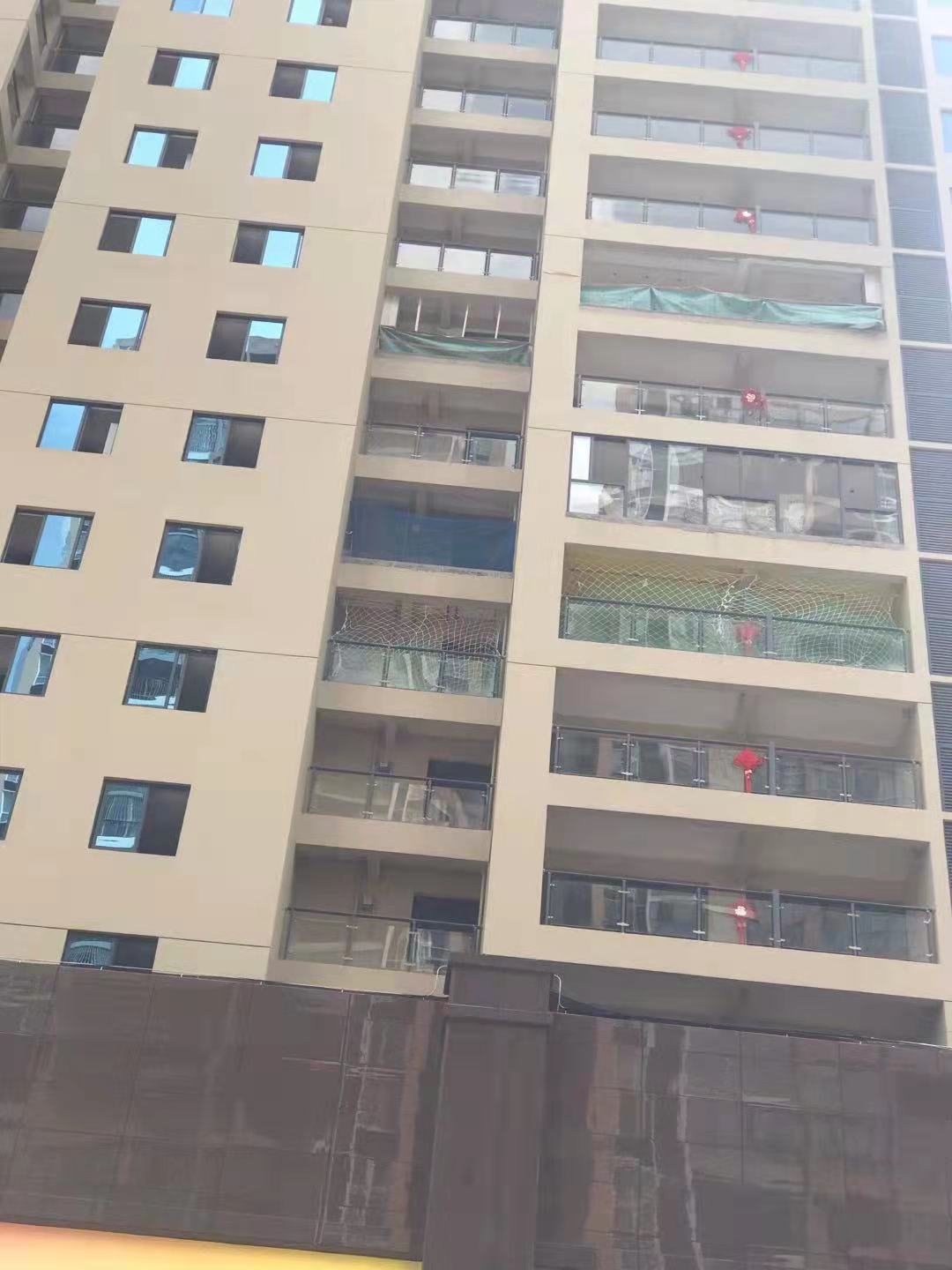

三是2021年8月31日,我局工作人员发现月亮湾一期6#、7#楼近20户业主正在进行装修,为防止装修期间发生安全事故等,我局立即对6#、7#楼住户用电进行了封停。由于受疫情等其他因素的影响,该项目施工单位未在约定合同时间(2020年12月1日)内交房。2021年9月1日上午,建设单位向我局提交了业主要求提前进行装修申请的有关证明材料和少部分业主起诉建设单位延期交房的判决书等材料。部分业主因难以承受长期租住房屋带来的生活压力急需用房,所以向建设单位提交了提前装修的申请,进入装修,并办理了相关交房手续。经与业主核实,建设单位并无相关书面文件或口头通知通知业主交房。同时,因供电部门需要保证信号采集正常及后续消防验收用电需求等原因,需保证该项目正常供电。
三、处理情况
2021年9月29日,我单位通过组织召开协调会的方式,告知办理结果,群众表示满意。同时,房开现场承诺预计于2021年10月底交房,并且对不动产证办理不会有影响。特此报告
毕节市七星关区住房和城乡建设局
2021年9月29日
